25 m²
Platta på mark
6 dagar
Produktionstid
≈120 m³
Schakt och återfyllnad
Vi utförde schakt och grundläggning för ett attefallshus på en villatomt i Akalla, Kista, åt en privatkund under 2026. Uppdraget omfattade utsättning, schaktsanering, bärlager och dränering samt en isolerad platta på mark med kantbalkar, inklusive förberedda genomföringar för VA, el och dagvatten. Tomten låg i sluttning och bestod av äldre fyllnadsmassor, vilket ställde krav på noggrann masshantering, höjdsättning och packningskontroll.
Så utfördes mark- och grundarbetet
Arbetet inleddes med startmöte på plats där ritningar, höjder och kontrollpunkter gickes igenom tillsammans med kunden. Arbetsområdet spärrades av och intilliggande planteringar skyddades. En inmätning utfördes med laser för att fastställa färdiga höjder för platta och anslutande mark. Befintliga ytskikt frilades och ytliga massor med organiskt innehåll schaktades bort för att skapa ett stabilt schaktbotten.
Schaktningen genomfördes stegvis ner till frostfritt djup. Mottagna massor sorterades, där rena massor nyttjades för återfyllnad och övrigt transporterades till godkänd mottagare. Schaktbotten rensades och jämnades, varefter geotextil i klass N2 lades ut för att separera undergrunden från bärlagret. Ett bärlager av bergkross 0–32 lades i flera skikt och packades mekaniskt till föreskriven bärighet, vilket verifierades med dokumenterad packningskontroll.
Därefter lades ett kapillärbrytande lager av dräneringsgrus 8–16. I samband med detta placerades radonslang i slinga med uppstick för framtida anslutning, och dräneringsledning 110 mm drogs till befintlig dagvattenlösning. Tomrör för el, kallvatten och spill drogs fram till planerade genomföringspunkter enligt ritning, och rörgenomföringar fixerades samt tätades inför gjutning.

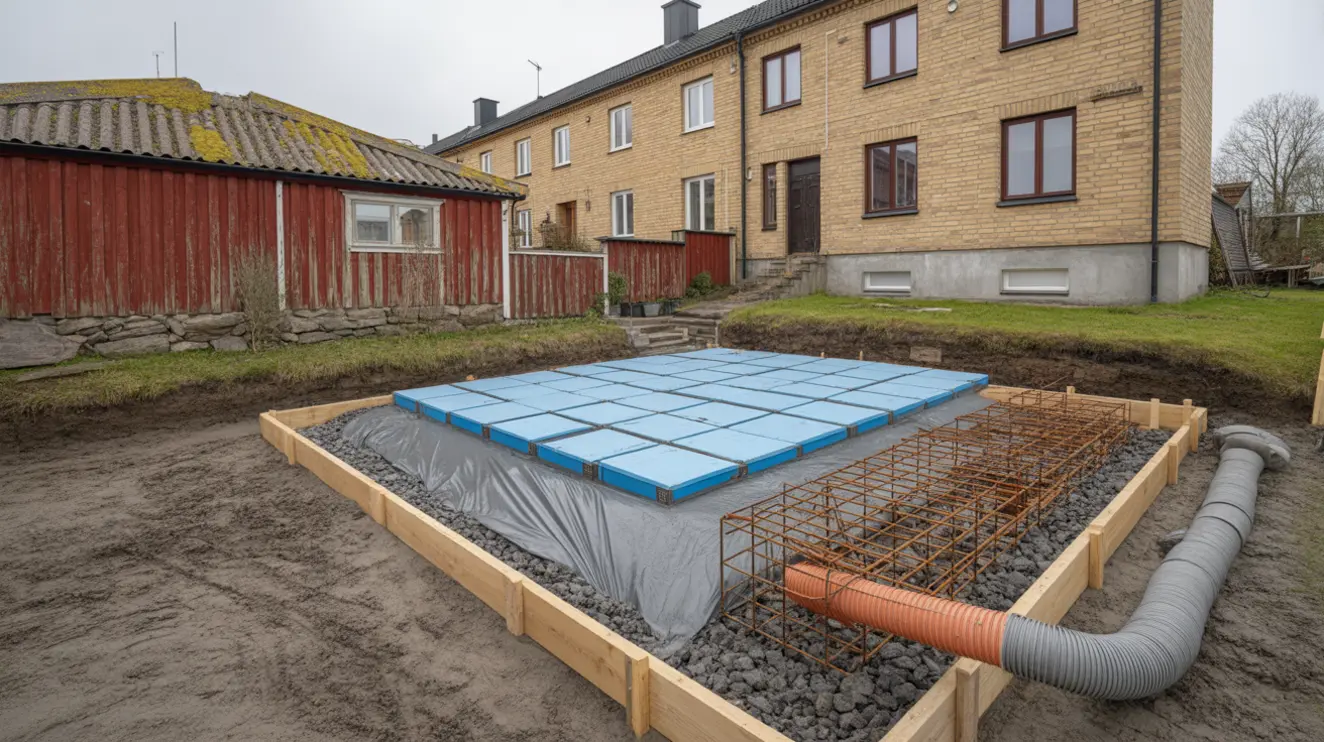

Kantbalkar monterades med L‑element, justerades i höjd och fixerades. Isoleringen utfördes med två lager cellplast EPS 200 med förskjutna skarvar för att uppnå önskad tjocklek och lastkapacitet. Armeringsnät K131 lades ut med föreskrivet överlapp och distansklossar säkerställde täckskiktet. Extra armering kompletterades runt genomföringar, vid dörröppning och längs kantbalk för att hantera punktlaster.
Gjutningen utfördes med betong C25/30. Betongen vibrerades, rätskivades och ytan glättades till en jämn och slät finish som förberedelse för kundens planerade golvkonstruktion. Ytan täcktes för att säkerställa kontrollerad härdning, och eftervården dokumenterades. Formsidor demonterades efter tillräcklig hållfasthet, och höjder samt mått verifierades mot underlag.
Efter gjutning återfylldes och packades sidorna om kantbalken. Omgivande mark finplanerades med dränerande material och lutningar mot dagvatten säkerställdes enligt kontrollplan. Arbetsområdet städades, överblivet material avetablerades och tomten återställdes med grusad yta där kunden planerade gångstråk. Relationsunderlag, fotodokumentation och egenkontroller överlämnades till kunden. Resultatet gav en stabil, torr och måttriktig grund redo för montage av attefallshusets stomme.
Vad ingick
- ✓ Utsättning, schakt och bortforsling av massor
- ✓ Utläggning och packning av bärlager och kapillärbrytande lager
- ✓ Isolerad platta på mark med kantbalkar och armering
- ✓ Förberedda genomföringar för VA, el, dagvatten samt radonskydd
Material
| Material | Mängd |
| Bergkross 0–32 | 18 m³ |
| Dräneringsgrus 8–16 | 10 m³ |
| Cellplast EPS 200 | 50 m² |
| Betong C25/30 | 4,2 m³ |
Behov av mark- och grundarbete för attefallshus
När kunder hörde av sig inför liknande projekt fick de en strukturerad process från första kontakt till färdig grund. En platsbesiktning genomfördes, förutsättningar dokumenterades och en tydlig tidplan togs fram utifrån markförhållanden och leveranstider. Tekniska frågor hanterades i dialog med kunden så att val av grundlösning och genomföringar stämde överens med husleverantörens krav.
Inför produktionsstart erhöll kunder namngiven arbetsledare och kommunikationsvägar fastställdes. Under byggtiden hölls avstämningar enligt plan, och arbetsplatsen lämnades i ordnat skick efter avslut. Alla egenkontroller, relationshandlingar och foton överlämnades för trygg dokumentation.
- ✓ Initialt platsbesök och rådgivning genomfördes
- ✓ Tydlig tidplan och samordning tillhandahölls
- ✓ Egenkontroller och packningsprotokoll redovisades
- ✓ Relationsunderlag och fotodokumentation levererades
- ✓ Avstämning efter slutfört arbete genomfördes
